John Deere bien en vue sur le chantier EM 1

L'aménagement de l'Eastmain-1 est la seconde phase du développement hydroélectrique de la Baie James. Il est situé sur la rivière Eastmain immédiatement en amont de la retenue créée pour la dérivation de l'Eastmain-Opinaca du complexe La Grande.

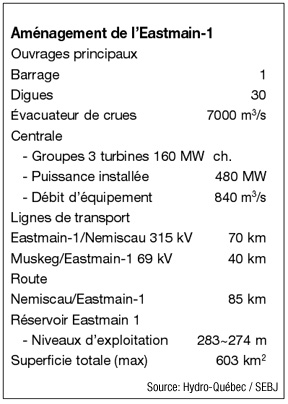

Les principaux composants de l'aménagement de l'Eastmain-1 sont la centrale elle-même, le barrage principal sur la rivière Eastmain, l'évacuateur de crues situé sur la rive droite de la rivière et les digues pour la fermeture du réservoir. Une ligne de transport à 315 kV reliera la centrale au poste de la Nemiscau et une route d'accès permanente sera construite depuis ce poste jusqu'au chantier de construction.

La centrale, située sur la rive gauche de la rivière Eastmain au kilomètre 203, comptera trois groupes turbines-alternateurs d'une puissance installée d'environ 480 MW. Le débit d'équipement est de l'ordre de 840 m3/s et la hauteur de chute nominale,d'environ 63 m. Un débit minimal de 140 m3/s sera maintenu en tout temps à la sortie de la centrale.



Le barrage principal, situé approximativement au kilomètre 217 de la rivière Eastmain, fait environ 890 m de long sur 70 m de haut. Quelque 30 digues sont nécessaires pour la fermeture du réservoir d'une superficie d'environ 603 km2.

L'évacuateur de crues sera situé sur la rive droite de la rivière Eastmain en amont de la centrale à l'extrémité nord du barrage principal. La capacité de l'évacuateur de crues sera de 5500 m3/s lorsque le réservoir sera à son niveau maximal.

Il faudra construire un campement temporaire pour y loger environ 2000 personnes ainsi qu'une route d'accès permanente d'environ 85 km reliant le barrage principal au poste de la Nemiscau. Le chantier de construction pourra être alimenté en électricité au moyen d'une ligne temporaire à 69 kV supportée par des poteaux en bois depuis le poste Muskeg.

Enfin, une ligne à 315 kV de quelque 70 km devra être construite entre la centrale et le poste de la Nemiscau afin d'intégrer la centrale au réseau de transport.

C'est pour la réalisation du campement temporaire et de la route d'accès au chantier que La Compagnie de Construction et de Développement Crie Ltée a choisi de déployer un bataillon de machinerie de marque John Deere achetées chez Ontrac Québec Inc.

On dénombre des excavatrices (1) 800C LC, (2)600C LC, (2) 330C LC, des camions articulés (11) 350D, (6) 300D, (3) 350C, des niveleuses (3)772CH, un tracteur sur chenilles 850C et un chargeur articulé 544H, pour une valeur de plus de 11 millions $.



La réalisation du projet a débuté au printemps 2002 et la mise en service des trois groupes se fera en 2007.

Le coût global du projet est évalué à environ 2 milliards $.

Source: Équipement Ontrac Québec Inc.
